Un an après l’adoption de la loi DDADUE du 30 avril 2025, il est temps de dresser un premier état des lieux : où en sont les opérateurs, quelles obligations s’appliquent concrètement, et quels freins subsistent au déploiement systématique de systèmes de récupération de leur chaleur fatale ?
Expert : Sylvie Chandesris - Avocat à la Cour - Saul, Cabinet d'avocats mandataires en transactions immobilières
Les data centers sont devenus des infrastructures critiques de notre économie numérique dont le fonctionnement ininterrompu génère des quantités considérables de chaleur fatale — une énergie thermique résiduelle jusqu’ici largement dissipée dans les nuages.
1 – Un gisement énergétique de premier plan
La chaleur fatale désigne toute énergie thermique produite en sous-produit d’une activité principale, sans valorisation prévue. Dans un Data Center, la quasi-totalité de l’énergie électrique consommée par les équipements informatiques se transforme en chaleur. On peut ainsi poser ce principe :
Quantité de chaleur fatale dégagée ≈ consommation électrique des serveurs
En France, le potentiel de récupération de chaleur fatale des centres de données atteignait 1,77 TWh en 2024, selon les chiffres de l’Ademe en janvier 2026 sur l’évolution des consommations des centres de données jusqu’en 2060. Ce chiffre est amené à croître considérablement, les scénarios prospectifs anticipant un potentiel compris entre 4,09 et 12,94 TWh d’ici 2035, sous l’effet conjugué de la multiplication des data centers et de l’augmentation de la consommation induite par l’intelligence artificielle.
Les systèmes de refroidissement — aéroréfrigérants, freecooling, Direct Liquid Cooling (DLC), immersion — déterminent directement le potentiel de récupération.
2 – Le cadre réglementaire applicable : la loi DDADUE et ses principales obligations
La transposition en droit français de la directive européenne 2023/1791 relative à l’efficacité énergétique a été effectuée par la loi n° 2025-391 du 30 avril 2025, dite loi DDADUE. Ce texte constitue aujourd’hui la pierre angulaire de la réglementation applicable aux data centers en matière de valorisation de la chaleur fatale.

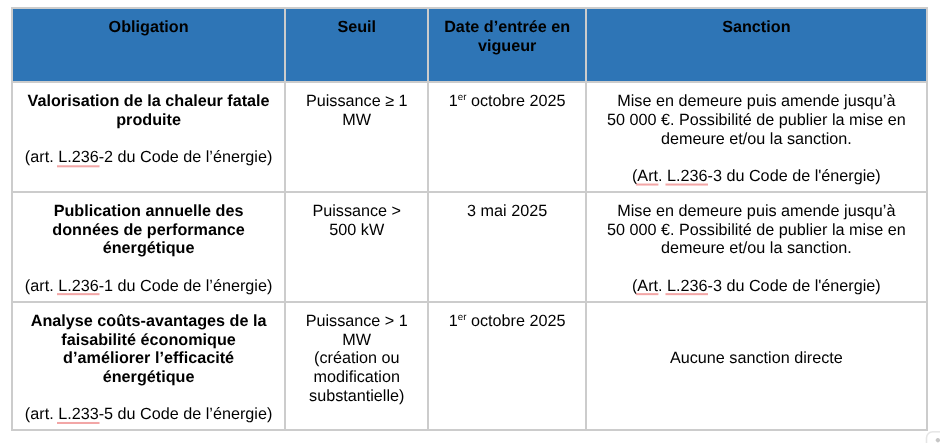

Les obligations issues de la loi DDADUE

Aucune sanction pénale ou administrative n’est directement attachée à l’obligation de réaliser une analyse coûts-avantages prévue à l’article L. 233-5 du Code de l’énergie — ni dans la loi DDADUE, ni dans ses travaux préparatoires. La conséquence est néanmoins réelle : conformément à l’article 8 du décret du 29 décembre 2025 (art. R. 237-1 et s. du Code de l’énergie), cette analyse doit être intégrée au dossier de demande d’autorisation administrative — dossier ICPE ou à la demande de permis de construire. Son absence pourrait donc être susceptible d’entraîner un refus d’autorisation par l’autorité compétente. Cette contrainte souffre toutefois des exemptions prévues à l’article R.237-1, IV du Code de l’énergie, au nombre desquelles figure notamment le cas où le preneur de chaleur le plus proche se situerait au-delà du seuil de distance qui reste à fixer par arrêté ministériel.
L’articulation avec le permis de construire
La loi DDADUE ne conditionne pas formellement la délivrance du permis de construire à la démonstration d’une valorisation de la chaleur fatale : il s’agit avant tout d’une obligation d’exploitation, non d’une condition préalable à l’autorisation d’urbanisme. Pour autant, les porteurs de projet ont tout intérêt à anticiper ce sujet dès le stade de la conception. En pratique, les services instructeurs et les collectivités compétentes accordent un traitement plus favorable aux dossiers qui documentent sérieusement cette question, en particulier lorsque le projet s’inscrit dans un territoire doté d’un réseau de chaleur ou d’une stratégie énergétique locale ambitieuse.
Les projets bénéficiant du meilleur accueil sont ceux qui produisent une étude détaillée sur la récupération de chaleur, accompagnée, si la faisabilité est avérée, d’un engagement de principe signé avec un bénéficiaire identifié sur le territoire. Aussi, un dossier solide aura tout intérêt à fournir :
- l’analyse de la chaleur fatale produite (puissance, régime de température, continuité de fourniture) ;
- l’identification des consommateurs potentiels à proximité (réseaux de chaleur, bâtiments publics, logements collectifs, piscines, serres agricoles, procédés industriels) ;
- les échanges conduits avec la collectivité compétente (commune, EPCI, syndicat d’énergie), l’exploitant du réseau de chaleur et, le cas échéant, la préfecture.
Le projet de loi de simplification adoptée en première lecture au Sénat le 25 mars 2026 : un levier complémentaire, pas un substitut
La loi DDADUE et le projet de loi de simplification de la vie économique poursuivent des objectifs distincts mais complémentaires, qu’il convient de ne pas confondre.
L’un contraint : il impose une obligation d’exploitation à tous les data centers au-delà de 1 MW.
L’autre facilite : il ouvre, pour les projets les plus structurants, l’accès au statut de « Projet d’Intérêt National Majeur » (PINM), lequel emporte des facilités administratives significatives — dérogation espèces protégées, mise en conformité du PLU par l’État, exemption possible des quotas ZAN et priorisation du raccordement électrique. Ce dernier point est d’une importance pratique considérable : les délais de raccordement sont souvent plus longs que le temps de construction d’un data center.
La proposition de loi déposée par le sénateur David Ros en février 2025, adoptée en première lecture au Sénat le 25 mars 2026 — soit il y a moins d’un mois — et transmise à l’Assemblée nationale, illustre parfaitement cette tension entre régulation et attractivité. Son article 3 initial visait à conditionner l’implantation des data centers à la présentation d’un projet de valorisation de la chaleur fatale — allant ainsi plus loin que la DDADUE en faisant de la chaleur fatale une condition d’autorisation et non plus seulement d’exploitation. Cet article a été supprimé en séance, le rapporteur Patrick Chaize jugeant le sujet déjà « complètement traité » par le décret du 29 décembre 2025. Ce choix du législateur — cantonner la chaleur fatale au niveau de l’exploitation, sans en faire un verrou d’accès au marché — est révélateur d’un arbitrage en faveur de l’attractivité du territoire, dans un contexte de concurrence internationale intense. Le texte est désormais entre les mains de la commission des affaires économiques de l’Assemblée nationale : son évolution méritera d’être suivie de près.
3 – La démarche de valorisation : anticiper pour réussir
L’expérience des projets réalisés démontre qu’une démarche engagée le plus tôt possible — idéalement au stade des études de conception — est la clé du succès. Intégrer les attentes techniques nécessaires à la récupération de chaleur dès la conception évite des arrêts d’exploitation coûteux lors de travaux ultérieurs.
Les solutions techniques disponibles
Selon le système de refroidissement retenu et la présence ou l’absence d’un réseau de chaleur à proximité, plusieurs schémas de valorisation sont envisageables :
- Raccordement à un réseau de chaleur urbain
- Alimentation directe d’un bâtiment voisin (eau chaude sanitaire, chauffage collectif)
- Valorisation interne (chauffage des locaux du data center)
- Approvisionnement d’usages industriels ou agricoles à proximité
Chaleur cédée à titre onéreux ou à titre gratuit : deux modèles coexistent
La question du modèle économique de la cession de chaleur est souvent sous-estimée dans les phases amont du projet. Dans la grande majorité des cas, le data center valorise sa chaleur fatale dans le cadre d’un « contrat de fourniture de chaleur », qui prévoit une facturation au bénéficiaire à un tarif négocié, généralement inférieur au prix des énergies conventionnelles. Ce modèle permet à l’opérateur de rentabiliser les investissements en équipements (systèmes d’échangeurs, réseaux de transport, pompes) et de créer une source de revenus pérenne à partir d’une ressource jusqu’alors dissipée. C’est d’ailleurs ce contrat signé qui constitue la preuve de réalisation exigée pour l’obtention des CEE.
Il existe néanmoins des situations dans lesquelles la chaleur peut être cédée à titre gratuit, comme dans le cadre de partenariats public-privé où la contrepartie prend une autre forme (facilitation administrative, réduction de charges foncières, engagement d’approvisionnement électrique préférentiel). Dans tous les cas, le choix du modèle doit être antérieur à la conception des installations, car il conditionne directement le dimensionnement technique et les équilibres économiques du projet.
La nature juridique du contrat de fourniture de chaleur mérite une attention particulière : selon le bénéficiaire, il relève du droit commun, du droit de l’énergie, ou — lorsque la chaleur est cédée à une commune, un hôpital ou un bailleur social — potentiellement du champ de la commande publique, avec des contraintes de mise en concurrence que les opérateurs privés n’anticipent pas toujours.
4 – Zones grises et risques contentieux : ce que les opérateurs doivent anticiper
La notion d’« impossibilité technico-économique » : une exception à manier avec précaution
L’article L. 236-2 du code de l’énergie, issu de la loi DDADUE, pose l’obligation de valorisation mais renvoie à un décret en Conseil d’État le soin de préciser les conditions de dérogation. Le décret n° 2025-1382 du 29 décembre 2025 a comblé ce vide : un data center est réputé respecter son obligation lorsque son facteur d’efficacité de réutilisation de la chaleur fatale (« ERF », prévu à l’article R. 237-4 II du code de l’énergie) est supérieur ou égal à 0,20. Ce seuil est susceptible d’être relevé jusqu’à 0,40 par arrêté ministériel, à mesure que les technologies de récupération progresseront.
La dérogation pour impossibilité technico-économique est admise, mais elle est subordonnée à la réalisation d’une analyse coûts-avantages formalisée, transmise à l’autorité administrative compétente. Pour les projets dont le permis de construire a été déposé avant le 1er janvier 2026, un régime transitoire prévu à l’article R. 237-5 du code de l’énergie laisse jusqu’au 1er octobre 2027 pour transmettre cette analyse. La notion d’« impossibilité » devrait être interprétée strictement par l’administration. Un simple manque de preneur à proximité immédiate, sans démarche avérée auprès des collectivités et réseaux de chaleur, ne constituera vraisemblablement pas une justification suffisante.
Le risque de mise en demeure publique : un enjeu réputationnel autant que financier
La sanction prévue par la loi DDADUE ne se limite pas à l’amende de 50 000 €. La procédure prévoit une mise en demeure dont la publication peut être rendue publique par l’autorité administrative. Pour un opérateur dont la marque est associée à des engagements ESG, cette publicité constitue un risque réputationnel potentiellement plus pénalisant que l’amende elle-même. Il est donc stratégiquement essentiel de documenter précisément les démarches engagées — contacts avec les collectivités, études de faisabilité, refus ou impossibilités constatées — afin de pouvoir en justifier devant l’administration en cas de contrôle.
La responsabilité contractuelle en cas de défaillance de fourniture : une clause à rédiger avec soin
Dès lors qu’un contrat de fourniture de chaleur est conclu avec un tiers (réseau de chaleur, bailleur, industriel), l’opérateur s’expose à une responsabilité contractuelle en cas d’interruption de fourniture. Or la production de chaleur fatale est indissociable de l’activité : une intervention technique majeure, une panne ou une montée en charge atypique peuvent altérer temporairement la chaleur thermique disponible. Les contrats de fourniture doivent impérativement prévoir des clauses de modulation (plages de température garanties, volumes minimaux, périodes d’indisponibilité tolérées) et un régime de force majeure adapté à la réalité opérationnelle du data center. C’est l’un des points de négociation les plus sensibles avec les réseaux de chaleur urbains, qui disposent eux-mêmes d’obligations de continuité de service envers leurs abonnés.
5 – Regard européen : la France dans le peloton de tête, mais pas seule
L’obligation française s’inscrit dans un cadre européen commun, mais les États membres ont choisi des niveaux d’ambition très différents dans leur transposition.
L’Allemagne : des seuils ERF progressifs et une logique de marché structurée
L’Allemagne s’est dotée de l’Energieeffizienzgesetz (EnEfG), dont les sections 11 à 15 s’appliquent spécifiquement aux data centers. Le texte fixe des objectifs ERF (Energy Reuse Factor) progressifs et contraignants : 10 % pour les sites mis en service à compter du 1er juillet 2026, 15 % dès juillet 2027, et 20 % à partir de juillet 2028. À titre de comparaison, le décret français n° 2025-1382 du 29 décembre 2025 retient un seuil ERF de 0,20 dès l’entrée en vigueur, avec une possibilité de relèvement jusqu’à 0,40 par arrêté ministériel. L’Allemagne impose également, depuis janvier 2026, la mise en place d’un système de management de l’énergie (ISO 50001 ou EMAS) pour tout data center d’une puissance ≥ 1 MW — une obligation que le droit français n’a pas encore reprise.
Les pays nordiques : l’incitation avant la contrainte, avec des résultats concrets
La Finlande, la Suède et le Danemark ont construit leur avance non pas par la contrainte réglementaire, mais par la combinaison d’infrastructures de chaleur urbaine étendues et de mécanismes incitatifs ciblés. En Suède, Stockholm compte plus d’une trentaine de data centers raccordés à son réseau de chaleur de 3 000 km, avec un objectif de couvrir 10 % des besoins en chauffage de la ville d’ici 2035. En Finlande, l’énergéticien Fortum achète la chaleur d’au moins trois data centers : le projet phare avec les sites Microsoft à Espoo et Kirkkonummi devrait, à pleine capacité, couvrir 40 % des besoins en chauffage de 250 000 habitants de la région d’Helsinki. Au Danemark, c’est un levier fiscal qui a été choisi : la suppression de la taxe sur la chaleur excédentaire d’origine électrique et une régulation tarifaire simplifiée rendent la cession de chaleur financièrement attractive.
La valorisation de la chaleur fatale est donc une opportunité réelle, mais elle a un coût
La valorisation de la chaleur fatale est une opportunité réelle — mais elle a un coût, et elle a ses conditions. Les équipements nécessaires exigent des investissements lourds qui ne trouvent leur équilibre qu’au terme d’un amortissement long, dans un secteur où la technologie se renouvelle sans cesse.
Engager un contrat de fourniture de chaleur sur dix à quinze ans, c’est parier sur la stabilité d’une industrie qui se réinvente sans cesse. Et même ce pari ne suffit pas : sans réseau de chaleur à portée, sans immeubles, hôpitaux ou piscines à alimenter, la meilleure installation restera lettre morte.
C’est en milieu urbain dense, et nulle part ailleurs, que la boucle peut vraiment se fermer.
Le cadre réglementaire, lui, est encore en train de trouver ses marques : la loi du 30 avril 2025 et son décret du 29 décembre 2025 sont récents, la doctrine administrative reste à construire, aucune décision contentieuse n’est encore venue trancher les zones d’ombre. C’est à la fois une incertitude et une fenêtre — ceux qui documentent rigoureusement leurs démarches aujourd’hui se donnent les meilleures chances de résister à un contrôle futur plus exigeant.
